Neugestaltung Radverkehrsführung am Südknoten Schmidtstedter Brücke
Im Verkehrsentwicklungsplan der Landeshauptstadt Erfurt ist u. a. der Ausbau der Radverkehrsinfrastruktur festgeschrieben. Ein Teilprojekt davon beinhaltet die Verbesserung der Radverkehrsführung am Südknoten der Schmidtstedter Brücke.
Die gegenwärtige Situation ist für Radfahrende eher unübersichtlich und wenig nutzerfreundlich. Marode Wege und Barrieren bilden zusätzliche Hindernisse und insgesamt fehlen klare Wegeführungen. Die neue Planung wird die Bedingungen für Radfahrende am Südknoten grundlegend verbessern, das Radfahren vor Ort sicherer machen.
Vom 18. Juli bis 28. August 2022 gestaltet das Tiefbau- und Verkehrsamt die Radverkehrsführung am Südknoten der Schmidtstedter Brücke neu. Betroffen ist das Gebiet von der „Wilhelm-Busch-Straße“ bis zur „Windthorststraße“ sowie von der Südseite der Bahnunterführung bis zum „Spiegelbergtor“. In diesem Bereich werden barrierefreie, direkte und übersichtliche Wege über den Knoten für Radfahrende geschaffen. Dazu müssen alte Markierungen entfernt sowie die gesamte Asphaltdecke im Knotenbereich erneuert werden. Im Zuge dessen saniert das Tiefbau- und Verkehrsamt ihre Straßenentwässerungsanlagen und passt zum Teil die vorhandenen Borde an die neue Radverkehrsführung an. Danach wird die Fahrbahn entsprechend neu markiert und mit Piktogrammen versehen. Abschließend werden auch die Beschilderung und die Ampelschaltung auf die neue Radwegeführung abgestimmt.
Geplante Führung des Radverkehrs
Der gemeinsame Rad-Gehweg auf der Nordseite der Weimarischen Straße bleibt bestehen. Eingerichtet wird eine neue Radfurt, die mittels Ampeln und Mittelinseln in drei Abschnitten über die „Stauffenbergallee“ führt. Weiter folgt die Radführung über eine Rampe auf den gemeinsamen Rad-Gehweg auf der Nordseite der Straße „Spielbergtor“. Dort dürfen Radfahrende in beide Richtungen fahren. An der westlichen Zufahrt zum „Spielbergtor“ kommt eine barrierefreie oberirdische Fußgänger-Querung mit angrenzender Radfurt hinzu, die nach Norden über die „Stauffenbergallee“ führt. Die gemeinsamen Rad-Gehwege an der „Stauffenbergallee“ bleiben erhalten. Neu angelegt wird zudem eine Radfurt an der östlichen Zufahrt der „Weimarischen Straße“. Sie ermöglicht dann eine richtungsbezogene Querung des Knotens.
Die Gesamtmaßnahme wird in drei Bauabschnitten umgesetzt. Folgender Bauablauf (Stand Februar 2022) ist geplant:
1. Bauabschnitt vom 18.07.2022 – 28.08.2022
Die Arbeiten erfolgen montags bis freitags von 7.00 Uhr bis 18.00 Uhr. Im Verlauf kommt es zu punktuellen Behinderungen und Einschränkungen im gesamten Kreuzungsbereich. Um größere Verkehrsbehinderungen und Staus zu vermeiden, wird eine großräumige Umleitung eingerichtet.
- Anlegen der Radverkehrsführung in den Nebenanlagen und Mittelinseln inkl.
- Anpassung der Bord-, Lichtsignal- und Straßenentwässerungsanlagen im gesamten Kreuzungsbereich
2. Bauabschnitt vom 04.08.2022 – 08.08.2022
Die Arbeiten starten am 4. August, 18.00 Uhr, und enden am 8. August, 6.00 Uhr. In diesem Zeitraum ist der Südknoten für alle Verkehrsteilnehmer voll gesperrt.
- Fahrbahnerneuerung des nördlichen Fahrstreifens (Richtung Schillerstraße)
3. Bauabschnitt vom 18.08.2022 – 22.08.2022
Die Arbeiten starten am 18. August, 18.00 Uhr, und enden am 22. August, 6.00 Uhr. In diesem Zeitraum ist der Südknoten für alle Verkehrsteilnehmer voll gesperrt.
- Fahrbahnerneuerung des südlichen Fahrstreifens (Richtung Weimarische Straße)
Die hier genannten Bauabschnitte und die zugehörigen Bauzeiten dienen lediglich zur Orientierung. Auf witterungsbedingte Änderungen und Änderungen aufgrund der Technologie des zukünftigen Bauunternehmens hat die Stadtverwaltung keinen Einfluss.

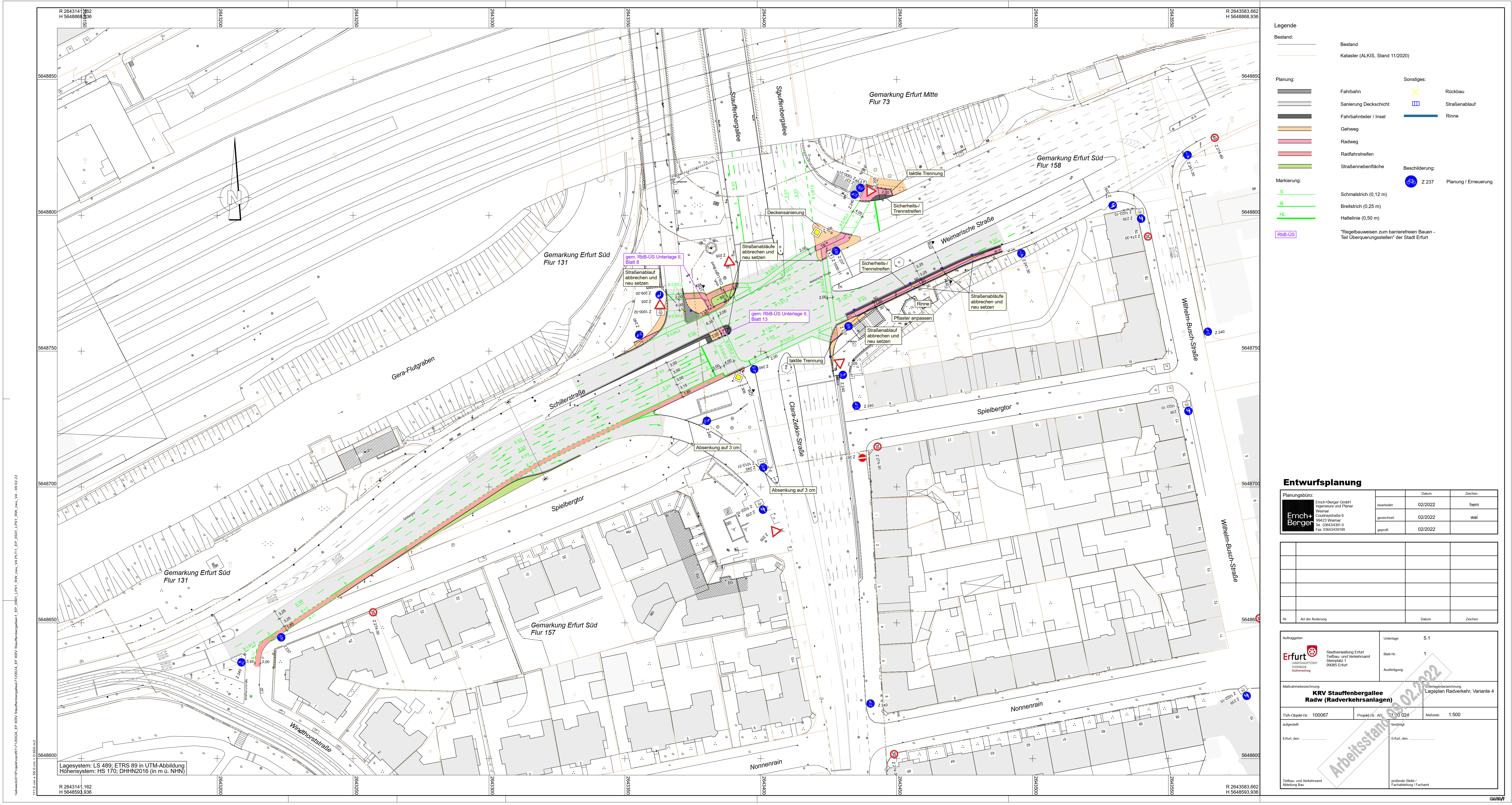

Lageplan Südknoten zur Neugestaltung des Radverkehrs
Copyright: Stadtverwaltung Erfurt
Der Plan zeigt, in welchem Bereich der Südknoten für den Radverkehr angepasst wird.

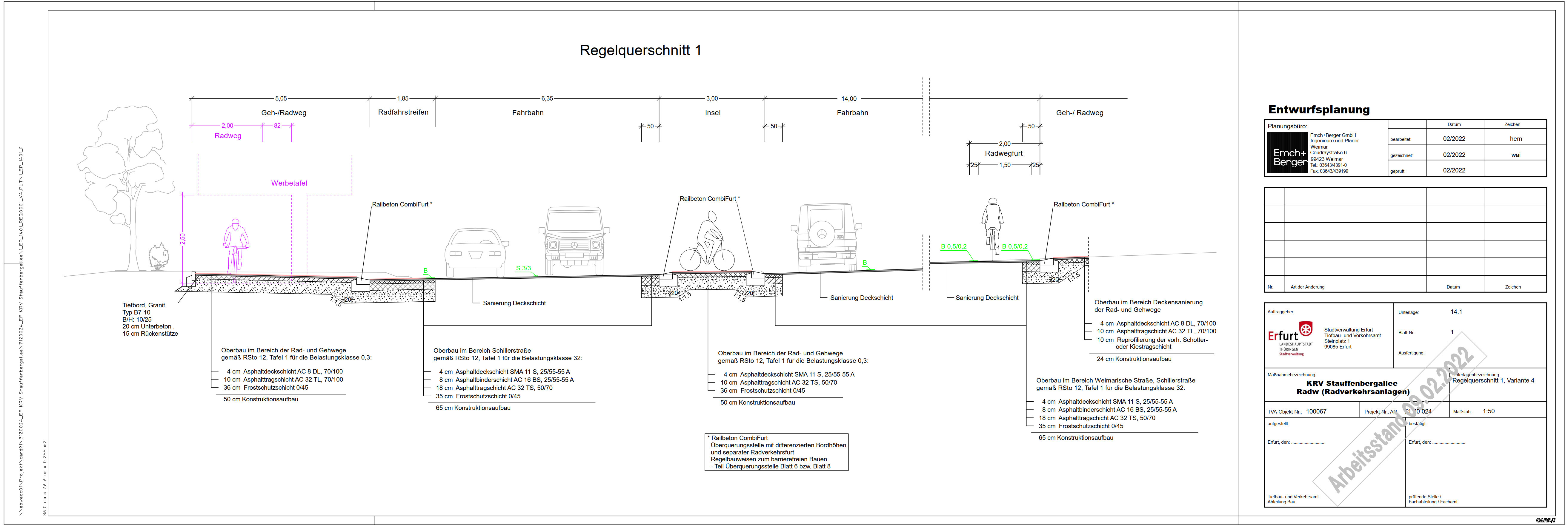

Straßenquerschnitt zur Neugestaltung des Radverkehrs am Südknoten.
Copyright: Stadtverwaltung Erfurt
Der Plan zeigt die Aufteilung des Südknotens nach den Bauarbeiten.

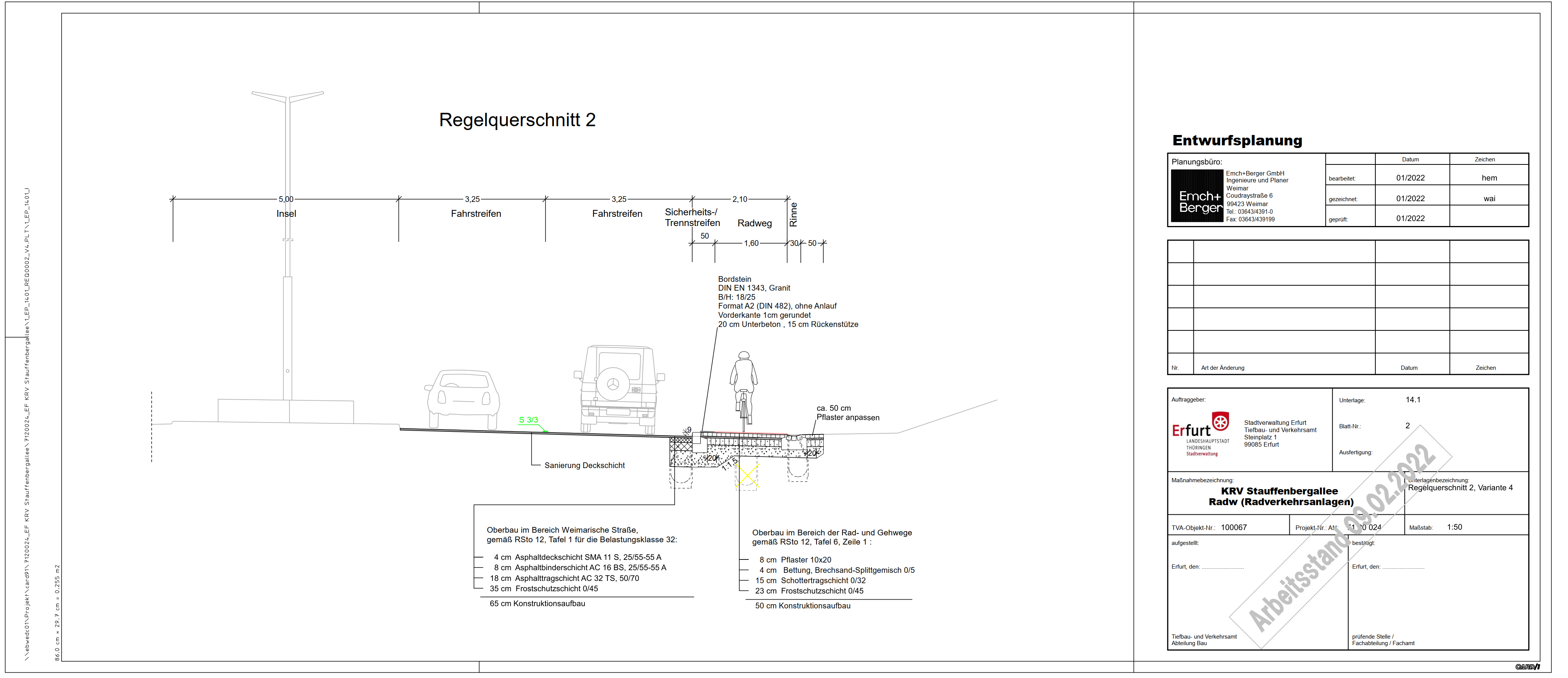

Straßenquerschnitt zur Neugestaltung des Radverkehrs am Südknoten im Detail.
Copyright: Stadtverwaltung Erfurt
Der Plan zeigt die Aufteilung des Südknotens nach den Bauarbeiten.
Jede Bauphase wird ihre eigenen Anforderungen stellen und veränderte Verkehrsführungen sowie Lärm- und Staubbelästigung mit sich bringen. Alle beteiligten Akteure bitten die Verkehrsteilnehmer um Verständnis und Geduld während der Bauzeit. Sie sind sich der schwierigen Situation bewusst und bemühen sich natürlich, die unvermeidbaren Beeinträchtigungen auf ein Mindestmaß zu reduzieren.
Rückfragen beantworten die zuständigen Mitarbeiterinnen und Mitarbeiter des Tiefbau- und Verkehrsamtes.
Bauvorbereitung: Herr Horn, Tel. 0361/655-3152
Bauleitung: Herr Dittmann, Tel. 0361/655-3188
